宿迁公司220kV线路工程一次送电成功

2025年12月28日10时18分,随着宿迁供电公司调度中心一声令下,宿迁鑫储20万千瓦/40万千瓦时储能电站项目220kV线路工程经过三次冲击,一次送电成功,12月29日,储能站内正式并网运行,标志着该工程正式投入运行。
鑫储科技220kV线路工程是宿迁公司继惠然实业220kV变电站送电成功后签约的首个220kV线路工程,是省重点能源基础设施项目,也是优化区域电网结构、提升供电能力的关键性工程。
该工程位于宿迁市苏宿工业园区蔡集镇境内,项目起点为220kV西郊变,终点至宿迁鑫储科技储能电站,采用鑫储科技220kV升压站新建1回220kV线路接入220kV西郊变220kV母线,工程新建路径长度约为2.113km,其中新建双回架空路径长约1.3km,新建单回架空路径长约0.815km。
工程自2025年10月19日开工建设以来,面对复杂地形、交叉跨越多、工期紧张等困难,特别是占地征用、青苗补偿、林木砍伐等耗费大量的人力和财力,宿迁公司根据现场实际情况,精心组织、科学管理、协同攻坚,合理安排施工计划,积极投入施工力量,确保施工全过程的可控,严格把控安全、质量、进度关,确保了工程建设优质高效推进。
工程基本完工后,为推进停电施工,宿迁公司高层积极协调陪停企业,承诺做好停电期间发电保电工作,保障企业基本生产生活用电。11月20日停电平衡会顺利召开。此后,各部门通力协作准备质监材料,12月23日顺利通过江苏省电力工程质量监督中心站投前检查,12月24日收到并网意见书。

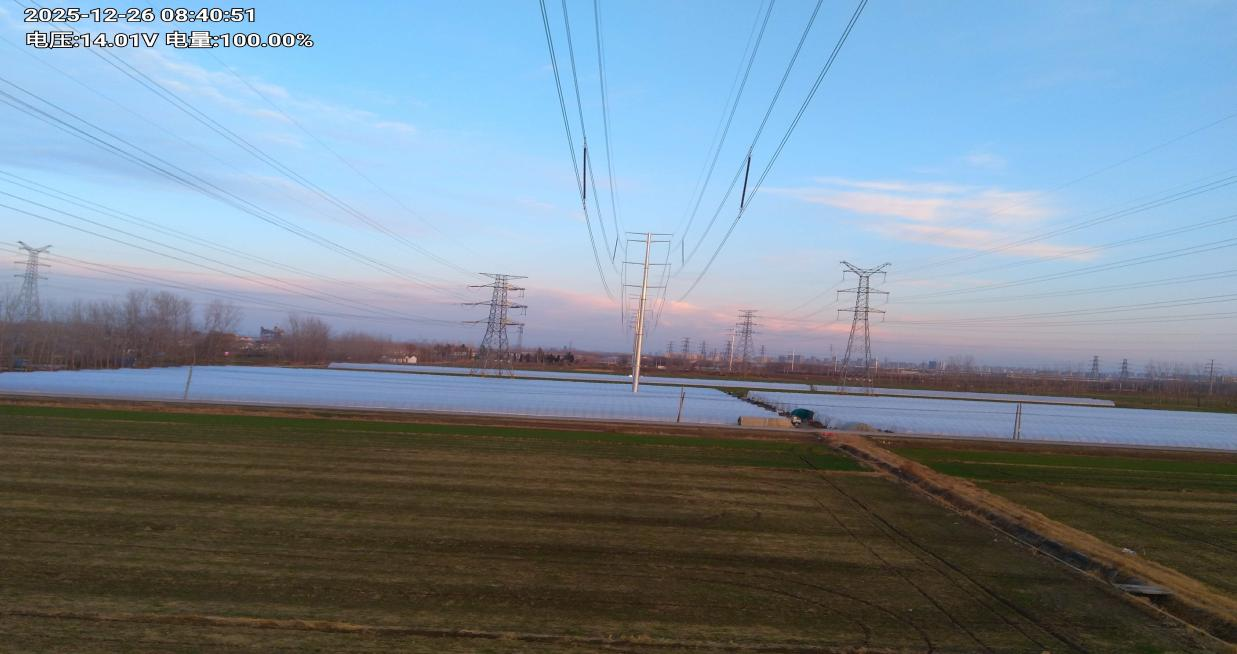

拿到并网许可后,工程管理人员迅速组织施工团队加班加点开展停电搭接,后勤部门同步落实陪停企业保电工作,12月25日完成施工。12月26日,升压站及外线启委会召开,线路工作全部完成并具备送电条件,最终于12月28日成功送电。
首战告捷,动力倍增。该工程的顺利投运,是全体建设者辛勤付出的成果,也离不开地方政府、相关部门及沿线群众的大力支持。这不仅是宿迁公司在电网建设领域取得的重大突破,更是服务地方经济社会高质量发展的具体实践,将进一步织密区域主网架、提升电网效能,提供更可靠的能源保障。未来,宿迁公司将持续加强电网建设、提升供电服务水平,为区域高质量发展贡献更大力量。
